在线电影观看,校霸坐在学霸的鸡上背单词谢俞,亚洲∧v久久久无码精品,床戏多的电影

萬科景觀成本規劃
作者:     來源:

第一部分 景觀目標成本編制

一、景觀目標成本管理規定要點

a.目標成本,是指在不同階段制訂的項目開發成本計劃,是包括土地成本、前期費用、工程成本、營銷成本、管理成本和財務成本等的項目全成本。

b.目標成本按開發進度的不同階段始終處于動態調整之中,原則上,每一個階段目標成本的制訂都是在上一個階段基礎上進行的。

c.主體工程施工圖設計完成后,分公司負責編制(或委托咨詢公司編制)施工圖預算和項目的目標成本計劃,經分公司領導審核確認后,報集團公司審核。

d.集團公司成本管理部對施工圖預算進行審核后,組織戰略投資部、規劃設計部、分公司等相關部門一起對《項目目標成本計劃》進行評審,評審?fù)ㄟ^(guò)后, 成本管理部綜合各部門意見,編制《項目目標成本控制指導書》。

e.①可研階段目標成本(投資估算)允許誤差不超過 30%規劃 方案階段目標成本(估算成本)允許誤差不超過 15%項目開發目標成本(目標成本控制指導書)允許誤差不超過5%

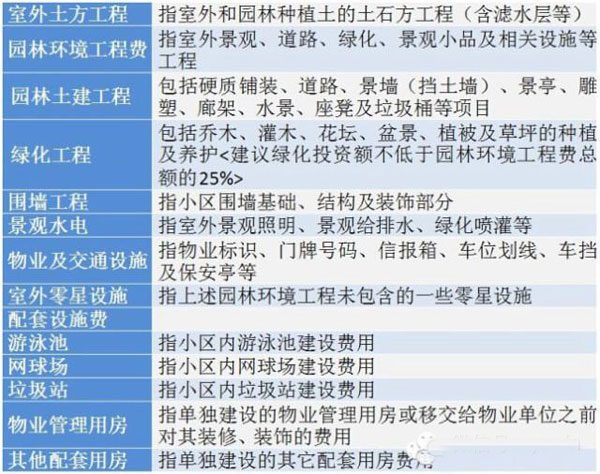

二、園林景觀成本構成


三、項目目標成本表編制

1.項目論證決策階段,依據投資估算確定景觀目標成本,成為景觀總目標成本,用以控制景觀方案設計,是評審方案設計的標準之一。

2.項目景觀方案設計完成后,依據方案設計設計估算確定目標成本,成為控制 擴初設計的目標成本,是評審初步設計的標準之一。

3.初步設計完成后,依據初步設計概算確定目標成本,成為控制施工圖設計的目標成本,是評審施工圖設計的標準之一。

4.施工圖設計完成后,依據施工圖預算確定目標成本,作為項目施工階段成本控制目標。

5.景觀總目標成本及其它階段的目標成本按照上表《園林景觀成本構成》進行 測算編制。

四、確定目標成本應遵循的基本原則

1.標桿瞄準

在項目選擇和項目策劃階段,項目開發籌建部門應通過市場研究找準銷售價格市場標桿、工程成本市場標桿,以及非工程成本市場標桿。

2.滿足顧客需求

a.在項目選擇和項目策劃階段必須關注目標顧客定位、分析目標顧客核心 需求和一般需要,并將其轉化為定性或定量的明確描述。

b.在分階段確定目標成本時,應始終注意將成本分項結構向顧客核心需求 方向傾斜。

3.競爭策略要求

a.在項目選擇的項目策劃階段,應調查分析競爭對手的綜合競爭能力,結 合項目自身資源條件和經營目標,形成明確的競爭策略,并將競爭策略 對產品定位的要求表述成定量指標或定性描述。

b.在分階段確定目標成本時,始終注意成本分項結構滿足競爭策略要求。

4.倒逼成本

1)通過項目選擇和項目策劃階段的市場調查和可行性研究工作,依據市場標 桿和項目挖潛措施對項目可能獲得的盈利空間做出準確判斷和取舍。

2)用合理的預期稅前盈利額倒逼項目總成本,并用以指導限額設計和項 目開發策劃的硬性指標。

3)用項目總成本層層倒逼方案設計成本、初步設計成本、施工圖設計成本。

a.方案設計形成的目標成本景觀總目標成本-成本預備費(一般為景觀總 目標成本×8%)。用景觀總目標成本減去成本預備費的結果倒逼指導方案設計,直到方案設計優化滿足此要求。

b.景觀初步設計形成的目標成本景觀方案設計形成的目標成本+成本預備費*20%。用方案設計形成的目標成本倒逼指導初步設計,直到初步設計優化滿足此要求。

c.景觀施工圖設計形成的目標成本初步設計形成的目標成本+成本預備費*10%。用初步設計形成的目標成本倒逼指導施工圖設計,直到景觀施工圖設計優化滿足此要求。

d.測算的施工圖設計成本加上未使用的成本預備費(≥70%的成本預備費)即成為確定的項目成本控制目標。

1 [2] [3] [4] [5] [6
景觀分析
資訊推薦
專題推薦
觀點推薦
機構推薦
主站蜘蛛池模板: 钟山县| 宁强县| 佳木斯市| 惠州市| 大兴区| 柏乡县| 安福县| 天门市| 阿克陶县| 涡阳县| 偃师市| 天等县| 临海市| 胶南市| 开原市| 湘潭市| 尼勒克县| 呼图壁县| 北流市| 兴安县| 凉城县| 南宫市| 衡水市| 海丰县| 蕲春县| 二连浩特市| 恩平市| 南涧| 那坡县| 平原县| 吉木萨尔县| 怀仁县| 漳州市| 瑞安市| 汝城县| 讷河市| 乌鲁木齐市| 巴楚县| 长顺县| 和林格尔县| 泸溪县|
