在线电影观看,校霸坐在学霸的鸡上背单词谢俞,亚洲∧v久久久无码精品,床戏多的电影

上海環球金融中心主樓深基礎混凝土大底板施工研究
作者:龔劍 張越 袁勇     來源:中國混凝土與水泥制品網

3主要施工方案的確定

3.1樁頂處理方案



(1)根據設計要求首先進行截樁,先采用人工將管內1 000 mm段土體挖除,焊接樁帽蓋板,再利用樁帽蓋板的孔洞灌注C40混凝土。鋼管樁內混凝土的密實度主要依據是否有混凝土漿從透氣孔冒出來判斷。

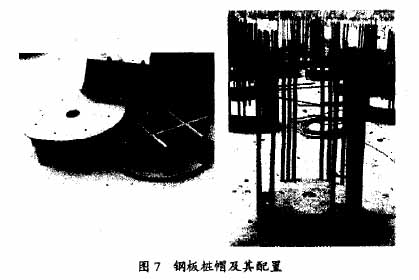

(2)在鋼管樁邊焊接錨固筋,根據底板鋼筋排列間距,制作定型鋼筋位置套板,根據鋼筋位置套板確定樁錨筋的焊接位置,可兩根排列,也可—根排列(見圖7)。


3.2鋼筋工程施工方案



(1)由于主樓與裙房基礎底板將來是連為—體的,故主樓底板鋼筋端部皆設有直螺紋接頭,其接頭與地墻內側頂緊,端部設保溫板,裙房施工時鑿除臨時地墻及保溫板,露出直螺紋接頭,以便于鋼筋連接。

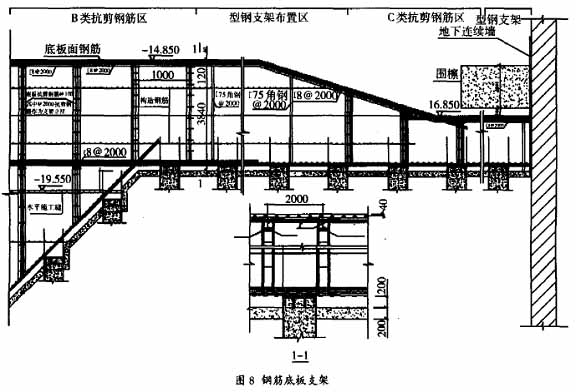

(2)底板內有抗剪暗柱鋼筋的地方,其上部鋼筋支架利用抗剪暗柱設置;無抗剪暗柱鋼筋的地方,其上部鋼筋支架利用型鋼體系支撐(見圖8)。


3.3模板工程施工方案



(1)上海環球金融中心主樓100 m圓環基礎的側模直接利用了外側的臨時地下連續墻,為保證主樓結構自由沉降,必須對主樓底板與地墻接觸處的地墻表面進行修整,以達到合格的標準。



(2)基礎底板頂面有高差2 m,水平投影6.34 m的斜坡,為了控制斜坡混凝土的設計標高,在過渡段混凝土斜坡上設置了斜頂模,斜頂模要求固定牢固。以確保混凝土斜面成型。



3.4鋼結構預埋件施工方案



(1)主樓地下室鋼結構主要是內外剪力墻筒體和巨型柱中的勁性鋼柱以及內筒體內部的鋼柱,而鋼柱和勁性柱與基礎承臺的連接則是通過預埋在承臺中的鋼結構高強地腳螺栓進行連接。



(2)由于基礎承臺中地腳預埋螺栓較多,底板鋼筋束間距較小,地腳螺栓放置位置難免與基礎底板中的鋼筋束相碰,因此在預埋地腳螺栓時要根據需要將底板上部鋼筋束的位置作微調,以保證地腳螺栓位置正確。



(3)底板混凝土澆搗時,應在預埋螺栓套板的適當位置開設透氣孔,并在面板中部開一個 Ф150 mm左右的混凝土振搗孔,以保證使地腳螺栓套板下部的混凝土振搗密實。

[1] [2] [34 [5] [6
超高層
資訊推薦
專題推薦
觀點推薦
機構推薦
主站蜘蛛池模板: 宁强县| 南和县| 南宁市| 竹山县| 佛坪县| 永善县| 福贡县| 华宁县| 瓮安县| 西畴县| 志丹县| 洛南县| 平塘县| 平度市| 苍梧县| 高要市| 商河县| 三都| 正宁县| 黔西县| 乐陵市| 海盐县| 油尖旺区| 北安市| 藁城市| 贞丰县| 瓦房店市| 旬邑县| 广丰县| 温宿县| 郓城县| 安顺市| 凌源市| 绥芬河市| 明水县| 阿鲁科尔沁旗| 西和县| 呼伦贝尔市| 石渠县| 岐山县| 融水|
